• Eté 2023 Royan
Source Conseil Départemental de la Charente-Maritime.

Travaux à Royan 2 : aménagement D750 entrée de Royan  !

Le Conseil départemental, la CARA et la ville de Royan financent les travaux de la RD 750.




Planning général de la première phase de travaux :

Giratoire « Leclerc »

20/02 au 12/05 :
Phase 1 création de l’anneau du giratoire « Leclerc » et amorce bretelle RD750 : en cours

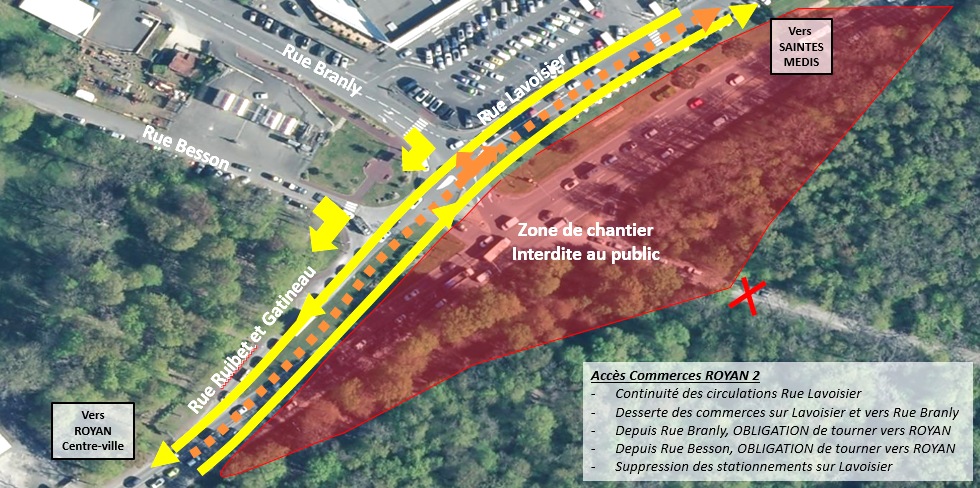

Phase 2 : création de la bretelle sur Avenue Louis Bouchet : en cours

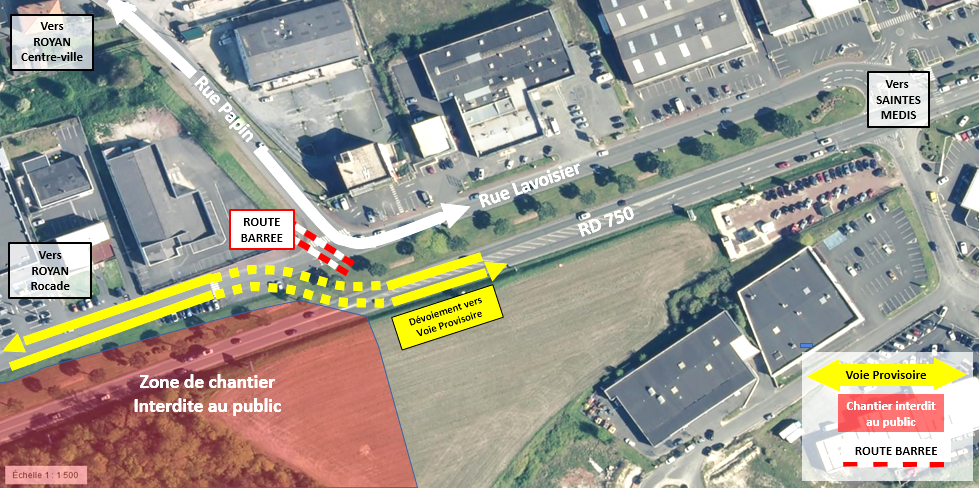

Phase 2bis : création de l’amorce Lavoisier provisoire (travaux de nuit) : fermeture de la rue Lavoisier de E.Leclerc à Auto E. Leclerc de 21h à 6h.

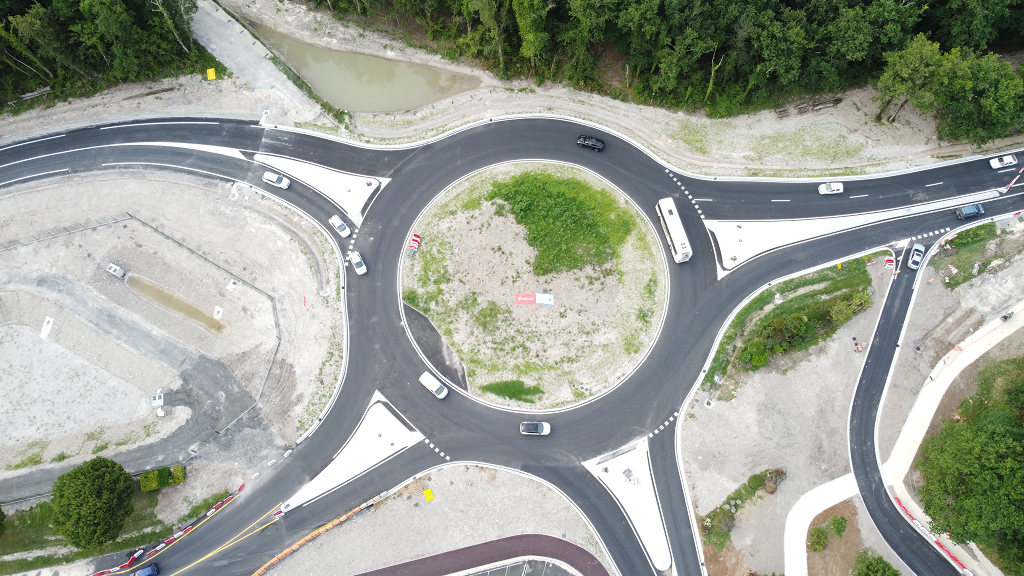

12 mai : ouverture partielle du rond point

15/05 au 07/06 :
Phase 3 : Raccordement de la rue Branly sur l’anneau du giratoire

15/06 au 27/06 :
Phase 4 : Raccordement de la rue Besson sur le Giratoire et rue Lavoisier en définitif

31/03 au 24/05 :
Phase 5 : Bretelle RD750 vers Médis

Rappel de l’impératif de mise en service du giratoire « Leclerc » le 30 juin 2023 au plus tard.

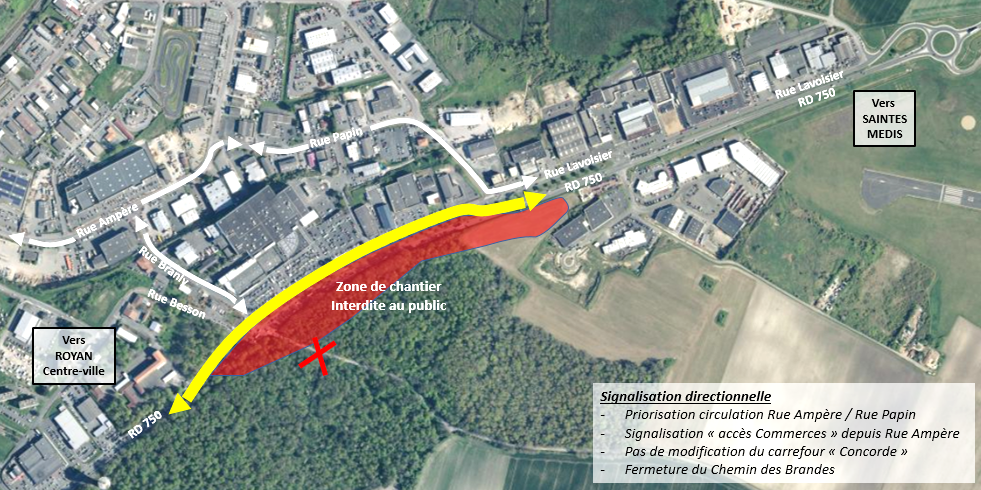

Après juin/ octobre : travaux sur la sortie qui contourne le bois ( en remplacement de la route des Brandes).



Source : Direction des Infrastructures Conseil Départemental de la Charente-Maritime (DI17).



VIDEO DE PRESENTATION DES TRAVAUX

L'actualité du département est par ici

Publié dans Travaux

Imprimer E-mail

Source Conseil Départemental de la Charente-Maritime.

Plan d'ensemble de circulation



Plan : Source Conseil Départemental de la Charente-Maritime.

Publié dans Travaux

Imprimer E-mail

Source Conseil Départemental de la Charente-Maritime.

Plan d'ensemble de circulation



Plan : Source Conseil Départemental de la Charente-Maritime.

Publié dans Travaux

Imprimer E-mail

Source Conseil Départemental de la Charente-Maritime.

Plan d'ensemble de circulation



Plan : Source Conseil Départemental de la Charente-Maritime.

Publié dans Travaux

Imprimer E-mail

Planning général de la première phase de travaux :

Giratoire « Leclerc »

20/02 au 12/05 :
Phase 1 création de l’anneau du giratoire « Leclerc » et amorce bretelle RD750
Phase 2 : création de la bretelle sur Avenue Louis Bouchet
Phase 2bis : création de l’amorce Lavoisier provisoire (travaux de nuit)

15/05 au 07/06 :
Phase 3 : Raccordement de la rue Branly sur l’anneau du giratoire

12/06 au 27/06 :
Phase 4 : Raccordement de la rue Besson sur le Giratoire et rue Lavoisier en définitif

31/03 au 24/05 :
Phase 5 : Bretelle RD750 vers Médis



g général de la première phase de travaux présenté : Giratoire « Leclerc » 15/05 au 07/06 : Phase 3 : Raccordement de la rue Branly sur l’anneau du giratoire : en cours 12/06 au 27/06 : Phase 4 : Raccordement de la rue Besson sur le Giratoire et rue Lavoisier en définitif 31/03 au 15/06 : Phase 5 : Bretelle RD750 vers Médis : en cours Rappel de l’impératif de mise en service du giratoire « Leclerc » le 30 juin 2023 au plus tard.





Rappel de l’impératif de mise en service du giratoire « Leclerc » le 30 juin 2023 au plus tard.

Après juin/ octobre : travaux sur la sortie qui contourne le bois ( en remplacement de la route des Brandes).

 VIDEO DE PRESENTATION DES TRAVAUX
https://la.charente-maritime.fr/actualites/rd750-amenagement-lentree-royan-gagner-en-fluidite-et-en-securite





Source : Direction des Infrastructures Conseil Départemental de la Charente-Maritime (DI17).

Publié dans Travaux
